Engedjék meg nekem, hogy pár mondatban átfogó tájékoztatást adjak Önöknek a Törteli Tulipán Óvoda és Mini Bölcsőde épületének kálváriájáról és a várható helyreállításáról a mai, 2025. július 21. napi állása alapján:
Köztudott, hogy Törtel Község Önkormányzata 2018. évben a PM_Óvodafejlesztés_2017/22 számú támogatási szerződés keretében 150.000.000,- forint támogatásban részesült a Pest megyei Program keretében a „Törteli Tulipán Óvoda főépületének felújítására és két csoportszobával való bővítése” tárgyú projekt megvalósítása érdekében. A támogatási szerződés 2018. június 18-án lépett hatályba. A projekt kivitelezése sikeres közbeszerzést követően 2019 elején elindult.
A projekt megvalósítása azonban - sajnálatos módon egyrészt a nem megfelelő kivitelezői teljesítés másrészt vélhetően az ezt követő szerződésbontás miatt - megakadt. A projekt megvalósítását 2021 márciusában az Önkormányzat részben saját forrás bevonásával, új közbeszerzést követően kiválasztott kivitelezővel folytatta. Ennek keretében az óvoda felső szintjének szerkezete elkészült, ugyanakkor forrás hiányában a kivitelezési munkálatok megakadtak, így hiányoznak például a nyílászárók, az épületgépészet, a burkolatok. A félbe maradt kivitelezés folytán az épület állaga olyan mértékben romlott meg, hogy immáron szinte az alapoktól kell azt újjá építtetnünk.
Még az év kora őszén egyeztetéseket folytattam a projekttel érintett minisztériumok illetékes szerveivel. Sikerült mind Lázár János Építési és Közlekedési Miniszter Úrral, mind Navracsics Tibor Területfejlesztési Miniszter Úrral eredményes konszenzusra jutnom annak kapcsán, hogy egy utolsó lehetőség gyanánt - módosítva a korábbi támogatási szerződésünket - a szükséges anyagi forrást biztosítva hozzájárulnak ahhoz, hogy Törtel ezen szégyenfoltja korrigálva legyen.
A Támogatási Szerződés módosításának aláírására személyesen 2024. december 9. napján került sor Budapesten a Magyar Államkincstár Váci úti épületében.
Ezt követően sürgősen intézkednünk kellett, hogy a projekt eredményes megvalósítása érdekében minden szabályszerűen, mégis igen hatékonyan, a lehető leggyorsabban haladjon.
Szükséges volt a projektmenedzsment, a tájékoztatás és nyilvánosság, továbbá a közbeszerzési tevékenységek ellátására megfelelő kompetens céget megbíznunk. Ennek érdekében felvettük a kapcsolatot tevékenységi körönként három, ezen a téren működő szereplővel annak érdekében, hogy nyújtsák be árajánlatukat a nevezett tevékenységek elvégzése tárgyában.
Miután a Képviselő-testület sikerrel kiválasztotta a közreműködőket, felhatalmazást adott arra, hogy azokkal szerződést kössek az önkormányzat nevében.

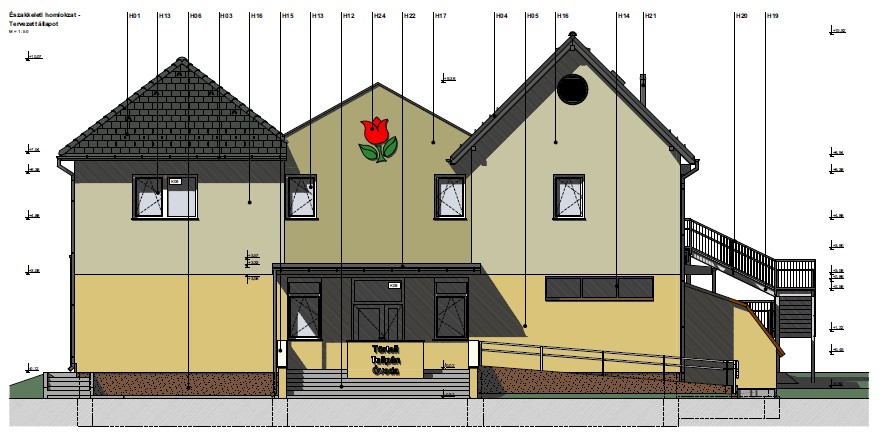

A történések ezt követően kezdtek felgyorsulni. A kivitelező kiválasztásához szükséges közbeszerzés kiírásához elengedhetetlen alátámasztó dokumentáció, így pl. a kiviteli tervek elkészültek, azokat a Testület jóváhagyta.
Időközben a Magyar közlönyben 2025. május 12. napján megjelent az állami beruházások költségellenőrzésének részletes szabályairól szóló 98/2025 számú kormányrendelet. A beruházás megvalósítására irányuló kötelezettségvállalás (szerződéskötés) feltétele az állami beruházásokért felelős miniszter költségellenőrzésre vonatkozó véleménye, amelyet a miniszter a kérelem benyújtásától számított 45 napon belül ad meg az ajánlatkérő számára.
Ennek eleget téve feltöltöttük az erre létesített portálra a véleményezendő dokumentációt, melyre 2025. június 27. napján megérkezett hivatalunkhoz Lázár János Építési és Közlekedési Miniszter Úr levele, melyben hozzájárulását adta a közbeszerzési eljárás lefolytatásához. Ezt követően június 30. napján feltöltésre került a hivatalos portálra a közbeszerzési dokumentáció, amely a lektori hiánypótlási felhívásra történt kiegészítést követően 2025. július 07. napján megjelenésre került a Közbeszerzési Értesítőben.
2025. július 9. napján helyszíni bejárást tartottunk az érdeklődő kivitelezők jelenlétében. Jelenleg folyik a hivatalos keretek között beérkezett kérdések megválaszolása. A kivitelező kiválasztására várhatóan augusztus közepén kerülhet sor.
Mivel a támogatási szerződés módosításakor 2026. július végét határoztuk meg a projekt zárásának határidejéül, minden tőlünk telhetőt megteszünk annak érdekében, hogy a 2026/2027-es nevelési évet már a felújított épületben kezdhessék meg településünk gyermekei.
Megértésüket és megtisztelő türelmüket megköszönve Tisztelettel:
Godó János
Polgármester
